Pojasnjen čas proizvodnje mehkega hladilnika

2026-09-04 0 Pusti mi sporočilo
»Proizvodnja traja od 30 do 45 dni« je odgovor, ki ga dobi večina kupcev, in je resničen — vendar opisuje samo sredino časovnice. Realnost od naročila do skladišča vključuje vzorčenje, revizijske kroge, vhodni material, inšpekcijo, pomorski tovor in carinjenje, zamude, zaradi katerih se datumi lansiranja uničijo, pa se na proizvodni liniji skoraj nikoli ne zgodijo. Zgodijo se pred tem, v odobritvah in materialih. Ta vodnik razčleni celotno časovnico na njene prave komponente, pokaže, kje se čas dejansko izgubi, in razloži, kako stisniti urnik, ne da bi se pretvarjal, da fizika ne velja. Sealock (YiFuLong Outdoor Gear Co., Ltd.) navaja 7–15-dnevno vzorčenje in 30–45-dnevno proizvodnjo, kar pojasnjuje, kaj se vrti okoli teh številk.


Kaj bi moral pomeniti "čas dobave".

Pravilno ga definirajte, sicer boste načrtovali glede na napačno številko. V strogem smislu se "prevodni čas" nanaša na skupno trajanje od odobritve naročila do konca, ko končna oblačila zapustijo vrata tovarne. Toda številka, ki jo blagovna znamka dejansko potrebuje, je širša: ;skupni pretečeni čas od oddaje proizvodnega naročila do prejema končnega blaga, pripravljenega za prodajo, ki zajema ;vzorčenje, namestitev in končno odobritev; nabava blaga in oblog ter dohod v tovarno; krojenje, šivanje in končna obdelava v velikem obsegu; nadzor kakovosti in pakiranje; tovor, carinjenje in vstop v skladišče.

Tovarniški dobavni rok in vaš dobavni rok sta različni številki. Načrtujte drugo.

Ugotovitev, ki bi morala spremeniti vaše načrtovanje

To je najbolj uporabna stvar v raziskavi in ​​je v nasprotju s tem, kam večina kupcev osredotoča svoj pritisk: ;večina blagovnih znamk izgubi čas, preden se začne šivanje – razpoložljivost materiala in odobritve so običajno ozko grlo, zamude pri tkaninah pa je najtežje obnoviti, ker se nič ni mogoče začeti brez jardov na rezalni mizi. Pozna barvna odobritev ali tkanina, ki ni na zalogi, se zgodaj vrže skozi vsako kasnejšo fazo.

En proizvajalec to kvantificira: 45 % do 55 % zamud pri prvih naročilih povzročita nabava tkanin in barvanje. Približno polovica tveganja zamude pri prvem naročilu je v fazi, ki jo večina kupcev obravnava kot upravno.

Zaključek sledi neposredno: ;zanesljiv način za zaščito datuma lansiranja je zgodnje zaklepanje tkanine in odobritev, ne pa kasnejše stiskanje proizvodnje. Preganjanje tovarne v šestem tednu ne povrne časa, izgubljenega v prvem tednu.

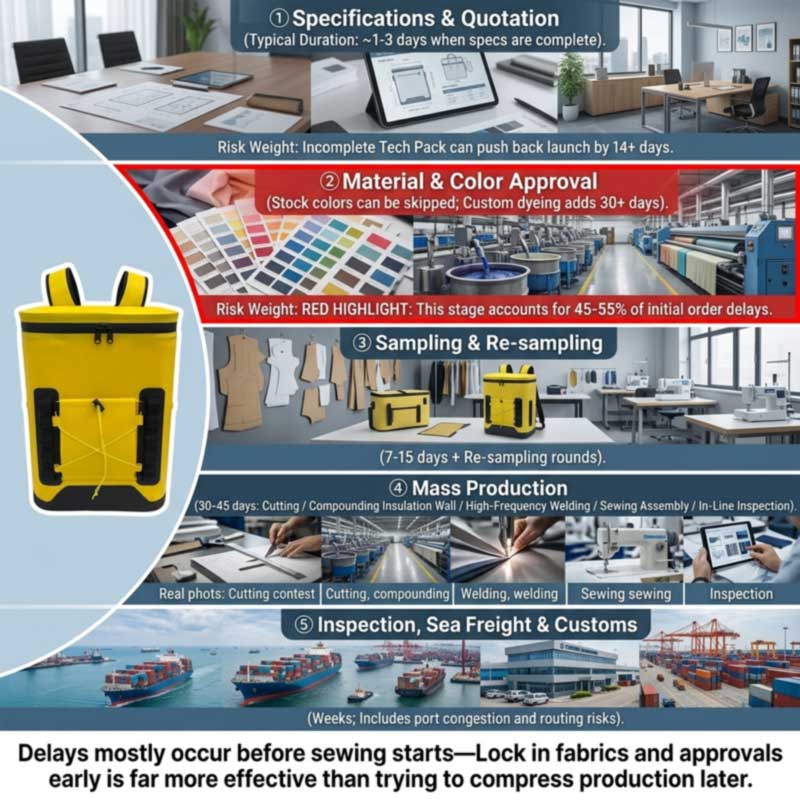

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Oder za odrom

1. Specifikacija in ponudba

Hitro, ko je povzetek dokončan: merila uspešnosti določajo pregled tehničnega paketa in ponudbo približno 1–3 dni, ko so specifikacije dokončane. Počasi, ko ni — ; nepopolni tehnični paketi so glavni vzrok za trenja, ki pogosto dodajo 14 ali več dni k datumu začetka projekta, ker tovarna ne more natančno ponuditi ponudbe ali izrezati blaga brez natančnih mer, specifikacij šivov in seznama materialov.

Za hladilnik "popoln" pomeni poimenovanje: material ohišja in denier, vrsta izolacije in debelina stene, material obloge in tržna skladnost, vrsta zapiranja in stopnja tesnjenja, zmogljivost in notranje mere z odstopanji, strojna oprema, kabelski snop, način označevanja in embalaža.

2. Odobritev materialov in barv — pravo ozko grlo

Primerjalna merila kažejo ;3–7 dni za izbiro blaga in vzorcev v nekaterih programih, vendar lahko barve po meri, barvanje ali posebni materiali trajajo dlje — in "dlje" je lahko precejšnje: ;če blagovna znamka zahteva tkanine, barvane po meri, ali specializirane okraske, se lahko časovni okvir podaljša za 30 dni ali več.

Mehki hladilnik ima več tokov materiala kot oblačilo: školjkasta tkanina, pena z zaprtimi celicami, podloga za živila, nepredušne ali vodotesne zadrge, zaponke, tkanine in etikete. Vsak ima svoj vhodni čas, najpočasnejši pa določi začetni datum. Strojna oprema in okraski si zaslužijo posebno pozornost, ker so majhni, poceni in rutinsko pozabljeni – pa vendar; tudi ko sta tkanina in delo pripravljena, lahko ena manjkajoča funkcionalna komponenta ali komponenta blagovne znamke prepreči začetek proizvodnje.

3. Vzorčenje in revizije

Sealock ponuja 7–15 dni za vzorce, dlje za osnovni razvoj, kjer je treba najprej izdelati vzorce in orodja za varjenje. Spremenljivka ni ustvarjanje; to je število krogov — kroge pa poganjata kakovost kratkih in povratnih informacij. ;Zamude pri povratnih informacijah od kupcev ali nejasne specifikacije podaljšajo časovni okvir za odobritev vzorcev, ena od priporočenih disciplin pa je ;48-urno pravilo za revizije vzorcev, da se zagotovi, da se zagon ne izgubi.

4. Proizvodnja v razsutem stanju — 30 do 45 dni

Kaj se dejansko zgodi znotraj tega okna, za varjen hladilnik: rezanje lupine, pene in obloge; laminiranje izolirane stene; visokofrekvenčno varjenje telesa, baze in zapirala; šivanje pasov, žepov, trakov in obrob; montaža in strojna oprema; linijski pregled; dodelava in pakiranje.

Omeniti velja za načrtovanje: veliko hladilnih zgradb gre skozidve različni proizvodni liniji— visokofrekvenčna varilna linija in šivalna linija. Pri Sealocku se ti nahajajo v ločenih prostorih v istem nadstropju, šivana konstrukcija pa je bistvena lastna zmogljivost in ne del zunanjih izvajalcev. Zgradba, ki uporablja oboje, je nekoliko daljša notranja pot kot izdelek, ki je samo varjen ali samo šivan, kar je eden od razlogov, zakaj kompleksnost vpliva na proizvodno okno. Celotno zaporedje je vKako so izdelani mehki hladilni nahrbtniki.

5. Pregled

Rezervirajte ga pri približno 80-odstotni izpolnitvi, tako da imate čas za predelavo. Na hladilniku pustite čas posebej za testiranje vode in ne pozabite, da je plačilo razlike običajno vezano na opravljen pregled. GlejPregled kakovosti mehkega hladilnika pred pošiljanjem.

6. Tovor in carinjenje

Oder kupci največkrat v celoti izpustijo. Oceanski tranzit in carinjenje destinacije dodaja tedne in je izpostavljen motnjam, ki niso pod nadzorom nikogar: ;zastoji v pristaniščih, motnje na poti, carine ali geopolitični dogodki lahko ta okna še podaljšajo, zato je blažilnik dostave bistvenega pomena. Nedavni pogoji poti ponazarjajo obseg – en proizvajalec ugotavlja, da prevozniki preusmerjajo poti okoli Rta dobrega upanja, kar ustvarja samodejno 10- do 14-dnevno zamudo pri pošiljkah v Evropo. Hladilniki so tudi zajetni in se polnijo po prostornini, kar je bolj pomembno zaradi stroškov kot časa; glejVeleprodajni proizvajalec hladilnih nahrbtnikov: skupne cene in pogoji FOB.

Pogosti vzroki zamude

Vzrok Tipičen vpliv Preprečevanje
Nepopoln tehnični paket Dodanih 14+ dni pred začetkom Vnaprej navedite materiale, mere, tolerance, zapiranje in skladnost
Barva po meri / material po meri 30+ dni; ~polovica tveganja zamude prvega reda je tukaj Uporabite standardne barve za prvo naročilo ali takoj začnite z laboratorijskimi postopki
Počasne povratne informacije kupcev Podaljša vsak krog vzorčenja En sam odločevalec; Pravilo 48-urnega odziva
Spremembe zasnove vmesnega procesa Dnevi do tedni; lahko razveljavi barvano tkanino Zgodaj zaklenite zasnovo in materialno bazo; spremembe obravnavajte kot nove elemente
Manjkajo obloge ali strojna oprema V celoti blokira nalaganje vrstic Naročite obrobe zgodaj; potrdi vhodne datume pred nalaganjem vrstice
Državni prazniki Tedni — Pomladni festival je večtedenska motnja Naročite pred upočasnitvijo; glejte kitajski vodnik
Neuspešen pregled / predelava Dnevi do tedni Jasne definicije napak in dogovorjeni vzorci zlata pred proizvodnjo
Tovor in carina Tedni, spremenljivo Zgradite medpomnilnik; ne načrtujte minimalnega tranzita

Dva od teh si zaslužita poudarek. Spremembe vmesnega procesa so drage tako v času kot tudi v denarju: ;ponovno nagibanje barv, ponovno pletenje plošč ali preoblikovanje po tem, ko je tkanina že barvana, dodaja dneve ali tedne — zgodaj zaklenite ključne elemente oblikovanja in podlage blaga ter obravnavajte večje spremembe kot nove kode artiklov z lastnimi pričakovanji glede časa izvedbe. In prazniki niso opomba pod črto: državni prazniki v državah proizvodnje zahtevajo bodisi napredno naročanje bodisi dodaten vgrajen vmesni čas. Za hladilne torbe, katerih okence za naročanje sega čez obdobje pomladnega festivala, je to omejitev načrtovanja prvega reda – glejteProizvajalec mehkih hladilnikov na Kitajskem: Celoten vodnik OEM.

Kako pravzaprav stisniti časovnico

Vzvodi, ki delujejo, približno po vrstnem redu učinkovitosti:

  1. Izberite založne materiale in založne barve.To odstrani največji vir zakasnitve pri prvem naročilu – brez laboratorijskega cikla namakanja, brez čakanja na serijo barvila.
  2. Predložite popolno specifikacijo.Navodila, pripravljena za proizvodnjo, spremenijo 14-dnevno zanko odkrivanja v 1–3-dnevno ponudbo.
  3. Vnaprej odobrite osnovne materiale za ponavljajoče se programe.Standardni nasvet je ;predhodna odobritev jedrnih tkanin, da se izognejo ponavljajočim se laboratorijskim padcem – drugo naročilo odobrenega materiala je bistveno hitrejše od prvega.
  4. Združite povratne informacije in se hitro odločite.En odločevalec, en konsolidiran odgovor, fiksna zaveza za preobrat. ;Utrjevanje vzorčnih iteracij z zagotavljanjem jasnih, popolnih specifikacij je dokumentiran vzvod.
  5. Začnite z obstoječe platforme.Spremembe blagovne znamke in specifikacij na preverjeni varjeni zgradbi v celoti preskočijo inženiring vzorcev in razvoj varilnih orodij.
  6. Naročite izven sezone.Tovarniško nalaganje je prava omejitev; isto naročilo v tišjem oknu se razporedi prej.
  7. Letalski prevoz, samo v sili.Iskreno uokvirjanje: letalski tovorni promet se lahko na koncu vrne dva do štiri tedne, vendar z nekajkrat višjimi stroški pomorskega prevoza, zato deluje kot vzvod v sili in ne kot načrt.
Kaj ni mogoče stisniti.Varjenje, laminacija sten in utrjevanje zahtevajo čas; hitenje z njimi povzroča napake, ki ne uspejo pregledati in stanejo več časa, kot so ga prihranili. Testiranje vode zahteva dolgotrajno trajanje, da se odkrije počasno pronicanje. Pomorski tovor je geografsko določen. Dobavitelj, ki se strinja s kakršnim koli rokom, ne da bi razpravljal o materialih, barvni odobritvi in ​​tovarniškem nalaganju, ne načrtuje – in optimizem dogovorjen urnik je najpogostejša pot do zamujene sezone.


Načrtovanje za nazaj: izdelan urnik

Delajte od datuma na polici, ne od naročilnice. Odštejte v tem vrstnem redu:

Odmaknite se od datuma na polici Dovoli
Prejem v skladišče, QC in seznam Dnevi do teden
Notranja dostava iz pristanišča dni
Carinjenje Dnevi, spremenljivo
Oceanski tranzit Tedni, odvisno od poti — dodajte medpomnilnik
Pregled pred odpremo in morebitna predelava Do enega tedna
Proizvodnja v razsutem stanju 30–45 dni
Dohodni material (najdaljša vodilna postavka) Dnevi do tedni; 30+, če je barvano po meri
Krog vzorčenja in odobritve 7–15 dni plus popravki
Specifikacija in ponudba 1–3 dni, če je dokončan
Počitniški blažilnik Tedni, če urnik prečka pomladni praznik

Za poletno hladnejše obdobje ta aritmetika običajno določi datum obveznosti jeseni ali zgodnje zime. Blagovna znamka, ki se začne spomladi za junijsko lansiranje, je že izgubila sezono – in hladilniki so sezonski, zato blago, ki prispe z zamudo, čaka eno leto in ne en mesec. Komercialne posledice so zajete vKako ustanoviti lastno blagovno znamko hladilnih nahrbtnikov.

Ne pozabite na ponovno naročilo.Če je prva serija razprodana, zamenjava traja istih 30–45 dni plus tovor – tako da razprodaja sredi sezone pomeni, da obnova zalog prispe po sezoni, razen če je bilo ponovno naročilo načrtovano v prvotnem urniku. Odločite se za točko sprožitve ponovnega naročila, preden prispe prva pošiljka.


Dobavni roki Sealock

Citat Hitra popolna specifikacija
Vzorčenje 7–15 dni; dlje za začetni razvoj, medtem ko se vzorci in varilna orodja načrtujejo
Proizvodnja 30–45 dni po potrditvi vzorca in depozita
Pogoji MOQ 300 kosov na dizajn; FOB Guangdong
Zmogljivost Lastne visokofrekvenčne varilne linije in šivalne linije — ločeni prostori, isto nadstropje; veliko gradenj uporablja oboje
Kakovost IQC / IPQC / OQC, vzorčenje AQL, odjava zlatega vzorca, testiranje serije s popolno potopitvijo v vodo; SGS ali QIMA dobrodošla
Izvor Kitajska ali Vietnam na isti specifikaciji
Certifikati ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Platforme, ki skrajšajo prvi urnik – obstoječe varjene zgradbe v barvnih shemah na zalogi, tako da ni razvoja vzorcev in serije barvil:

Slika Model Zakaj skrajšuje urnik Povezava
28L airtight-zipper insulated backpack cooler SL-I274 28L hladilni nahrbtnik z nepredušno zadrgo (SL-I274) Preizkušena 48-urna zaprta izdelava, štiri osnovne barve Pogled
Insulated soft cooler backpack with molded lid SL-E050B Izoliran hladilni nahrbtnik, oblikovan pokrov (SL-E050B) Dve velikosti sta že razviti — razširitev obsega brez novega orodja Pogled
Roll-top leakproof soft cooler SL-I288 Mehki hladilnik, odporen proti puščanju (SL-I288) Obstoječe rjave/sive barve; značilen brez serije barvil po meri Pogled
Insulated leakproof cooler backpack SL-I075A Izoliran, neprepusten hladilni nahrbtnik (SL-I075A) Vrednostna platforma v treh barvah na zalogi Pogled

Pogosta vprašanja: dobavni roki mehkega hladilnika

V: Kako dolgo traja proizvodnja mehkega hladilnika?

O: Proizvodnja v razsutem stanju je običajno 30–45 dni po potrditvi vzorca in depozita, vzorci pa 7–15 dni pred tem. Toda od naročila do skladišča je daljši — dodajte specifikacijo in ponudbo, vhodni material, revizije vzorcev, inšpekcijo, pomorski prevoz in carinjenje. Dva do tri mesece po odobritvi je realen načrt načrtovanja.

V: Od kod pravzaprav prihajajo zamude?

O: Večinoma pred začetkom proizvodnje. Razpoložljivost materiala in odobritve so običajno ozko grlo, zamude pri tkaninah pa je najtežje odpraviti, ker se nič ni mogoče začeti brez materiala na rezalni mizi – en proizvajalec pripisuje 45–55 % zamud prvega reda nabavi in ​​barvanju tkanin. Pozna odobritev barv se preliva skozi vsako kasnejšo fazo.

V: Koliko doda barva po meri?

O: Potencialno 30 dni ali več, ker barvanje po meri prinaša lasten cikel odobritve laboratorijskega namakanja in dobavni rok serije barvila. Za prvo naročilo pod časovnim pritiskom je izbira barve zaloge edini najučinkovitejši način za zaščito urnika.

V: Ali lahko pospešim proizvodnjo, če zamujam?

A: Samo v mejah. Letalski tovorni promet se lahko na koncu povrne v dveh do štirih tednih po nekajkrat višjih stroških pomorskega prevoza, zaradi česar je nujni vzvod in ne načrt. Varjenje, laminacija sten in preskušanje vode zahtevajo veliko časa, hitenje z njimi pa povzroča napake, ki jih pregled ne opravi in ​​stane več časa, kot prihrani. Zaščitite datum z zgodnjim zaklepanjem materialov in odobritev, ne s kasnejšim stiskanjem proizvodnje.

V: Kako daleč naprej naj naročim poletno ponudbo?

O: Delajte nazaj od datuma na polici prek prejema v skladišču, dostave po celinskih vodah, carine, čezoceanskega tranzita, inšpekcijskega pregleda, 30–45-dnevne proizvodnje, vhodnega materiala, vzorčenja in odobritev — nato dodajte praznično rezervo, če urnik prečka pomladni praznik. Za večino poletnih hladnejših razponov, ki postavljajo obveznost jeseni ali zgodnje zime.

V: Kaj je največja razlika v mojem času?

O: Popolna specifikacija in barva na zalogi. Navodila, pripravljena za proizvodnjo, spremenijo dvotedensko zanko odkrivanja v ponudbo od enega do treh dni, barva na zalogi pa odstrani serijo barvila s kritične poti. Po tem: hitre, konsolidirane povratne informacije med vzorčenjem in začetek iz obstoječe platforme namesto razvoja novega vzorca.

Načrtujete urnik?Sealock (YiFuLong Outdoor Gear Co., Ltd.) proizvaja varjene in šivane mehke hladilnike na Kitajskem in v Vietnamu, pri čemer navaja 7–15-dnevno vzorčenje in 30–45-dnevno proizvodnjo. Pošljite svoj datum na polici in ekipa bo skupaj z vami obdelala koledar za nazaj – in jasno povedala, če ne ustreza.

E-pošta:info@sealock.com.hk |  Telefon: +86-13632981825  | Prebrskajte po ponudbi mehkih hladilnikov

Tukaj navedena merila uspešnosti in statistični podatki o zamudah odražajo javno dostopne vire za proizvodnjo oblačil in mehkega blaga od sredine leta 2026 in se razlikujejo glede na tovarno, izdelek, materiale in sezono. Zlasti časovni razpored tovora se spreminja glede na pogoje poti. Potrdite trenutne dobavne roke in zmogljivost pri svojem dobavitelju, preden se zavežete datumu lansiranja.
